一、工程准备
1) 接到工程项目后安排项目负责人进行现场勘察,由甲方工程负责人确认工程范围。
2)根据现场勘察结果制订工程实施方案,确定项目负责人、施工队员并安排车辆。
3)项目负责人根据工程情况领取工具及工程用料。
二、工程实施
1)进驻现场。
2) 项目负责人全面检查现场安全措施是否与工作票一致,是否与现场设备相符。
3)项目负责人向施工人员交待作业任务、工艺要求、安全措施和注意事项,明确作业范围。
4)开始施工前,项目负责人组织确认安防措施,强调注意事项。
5) 确认本日工作范围和喷涂设备数量,根据施工进度合理分配施工人员工作。
6)施工中气泵所需的380V交流电,要服从变电站专业人员指挥,由变电站专业人员进行连接或在场指导连接。
7) 施工时要考虑天气情况是否合适当日施工,如果天气不合适施工,要对甲方工作负责人进行技术说明。
8) 喷涂前先将瓷绝缘子金具、刀闸断口等重要部位进行包装,确保无裸露。
9)喷涂要周到均匀尤其是绝缘子的下表面以及内槽,喷涂第2—3遍时要等到先喷到绝缘子的涂料不沾手为好,喷涂厚度应≥0.4mm,涂层应均匀、平整、光滑,不堆积、不流淌、无气泡、无拉丝、无缺损、无漏涂。
10)项目负责人全程监管项目实施。
11)项目质量技术监督人员使用防污闪涂料涂层测厚仪对喷涂厚度进行抽查。
12)工作结束后,集中所有设备、用具及物品,安排施工人员清理现场。
13)验收合格后,对设备、料桶及喷枪进行清洗以备再次施工使用。
三、主要工机具列表
设 备 名 称
|
数量(台)
|
完好率%
|
备 注
|
柴油空压机
|
6
|
100%
|
|
|
8
|
100%
|
|
|
8
|
100%
|
|
|
40
|
100%
|
|
|
13
|
100%
|
|
|
70
|
100%
|
|
|
8
|
100%
|
|
|
8
|
100%
|
|
|
4
|
100%
|
|
|
6
|
100%
|
|
|
6
|
100%
|
|
|
6
|
100%
|
|
|
24
|
100%
|
|
|
70
|
100%
|
|
|
40
|
100%
|
|
|
8
|
100%
|
公司专有
|

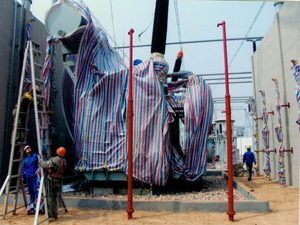

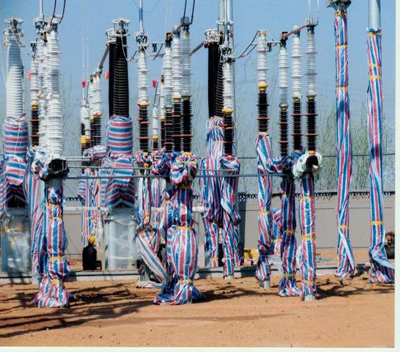

四、施工现场照片
|
