一、工程准备
1) 接到工程项目后安排项目负责人进行现场勘察,由甲方工程负责人确认工程范围。
2)根据现场勘察结果制订工程实施方案,确定项目负责人、施工队员并安排车辆。
3)项目负责人根据工程情况领取工具及工程用料。
4 )提前一日进行道路调查及工作量核查。
二、工程实施
1)进驻现场。
2) 项目负责人全面检查现场安全措施是否与工作票一致,是否与现场设备相符。
3)项目负责人向施工人员交待作业任务、工艺要求、安全措施和注意事项,明确作业范围。
4) 所有施工人员进入施工现场,将当天所用设备、工器具、涂料运至塔位,做好准备工作,等待开工令。
5) 接到工作许可令后,甲方工作负责人要亲自按工作票核对线路名称、杆塔号和线路色标等。
6)验电操作人员在监护人的监护下,带验电器、地线沿脚钉登塔到横担,将安全带系在铁塔的牢固构件上。
7) 确认本日工作范围和喷涂设备数量,根据施工进度合理分配施工人员工作。
8)施工时要考虑天气情况是否合适当日施工,如果天气不合适施工,要对甲方工作负责人进行技术说明。
9)喷涂前先将耐张绝缘子钢帽进行包装,确保无裸露。
10)安全措施做好后,塔上工作人员在工作监护人的指令下,先将安全带系在主材上后开始施涂。
11)项目负责人全程监管项目实施。

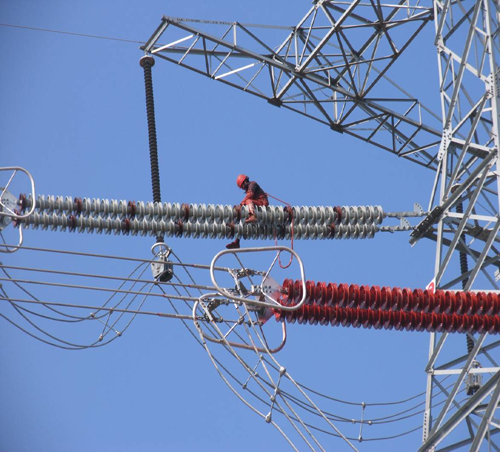

12)耐张绝缘子在喷涂涂料时,应先喷涂绝缘子下表面,喷涂完成后,再喷涂绝缘子上表面,必须保证下表面的喷涂质量。
13)防污闪涂料涂层应均匀、平整、光华、无滴珠、无气泡,严禁出现伞裙间的连丝和漏涂现象,涂层厚度≥0.4mm。我公司为保证涂层厚度,线路施工时实施双色喷涂。
14)项目质量监督员检验喷涂质量是否合格。
15)塔上工作人员依次下塔,塔下工作人员及时清理地面工作现场。
16)当喷涂作业完成后,甲方工作负责人检查横担上及作业点有无遗漏的工具、材料,确无问题后下令拆除地线。
17)验收合格后,项目负责人清点本日施工的喷涂材料用量,将当日施工数量交给甲方工作负责人签字确认。
